水利勘察展雄风

2020年12月初,418所属湖南省工程勘察院参与环北部湾水资源配置工程勘察的项目部人员,在超额完成了该项目的工作任务后凯旋回到队部娄底。项目从合同签订到完工,仅用了不到6个月的时间,完成的工作量是原合同的150%彰显了我队在不利勘察领域的实力与担当。

再次揽上水利活,难度再大也要上

环北部湾水资源配置工程是国家水利部“十三五”重点规划水利项目,其目的是从广东省西江干流向粤西地区调水,以解决湛江、茂名、阳江和云浮等市资源性缺水问题。主要建设包括主干线、湛江分干线、茂名阳江分干线和云浮分干线,输水线路长486公里,匡算工程总投资540亿元。

2019年,省工程勘察院完成了湖南省最大的单体水利工程犬木塘水库灌渠部分支渠的工程勘察任务,使该院首次迈入了水利勘察大军的行列,并为日后进入水利系统开展水利勘察工作奠定了坚实的基础。2020年春节过后,省工程勘察院得知环北部湾水资源配置工程勘察年内启动,迅速派人与业主方联系,凭借着在犬木塘水库枢纽工程勘察所取得的业绩,业主方在经过多方了解和考察后,基本同意该院作为参与队伍之一,先行进行项目洽谈。

业主方要求近乎苛刻:因乙方原因导致工期拖延,每拖延一天,扣除进度质量保证金的10%,直至扣完;因乙方原因导致钻孔质量不符合要求,每发现一起,扣除进度质量保证金的25%;因乙方原因导致封孔未达到要求的,每发现一起,扣除进度质量保证金的5%,直至扣完;乙方还未能有效整改的,甲方有权要求乙方退场并终止合同,具体要求采取率强风化层、夹层须达到85%,弱风化岩层要达到90%。面对业主方提出的合同条款,有的单位则打起了退堂鼓,生怕“羊肉没吃到,还惹一身骚”。

明知山有虎,偏向虎山行。省工程勘察院认为,尽管业主方合同条款苛刻,但觉得这确实是一次进入水利行业勘察的极好机会,只有把握住了这个舞台,才有锻炼自己队伍和促进单位的发展。

于是,2020年6月25日,省工程勘察院法人与业主方正式签订了合同。

勘察遇上拦路虎,改造工艺渡难关。

省工程勘察院急业主方之所急,在合同签订的第二天便派出项目部和钻探施工队伍进入项目标段开展工作。但由于该地层多为变质砂岩、花岗岩与炭质页岩,岩性复杂,断层偏多,岩石要么硬度大,要么非常软,且砂卵层、强风化层厚度大,给钻机施工带来了极大的难度。第一批上去的5台钻进场后,施工起来非常棘手,要么打不下,要么取芯困难,很难以达到采取率的要求。

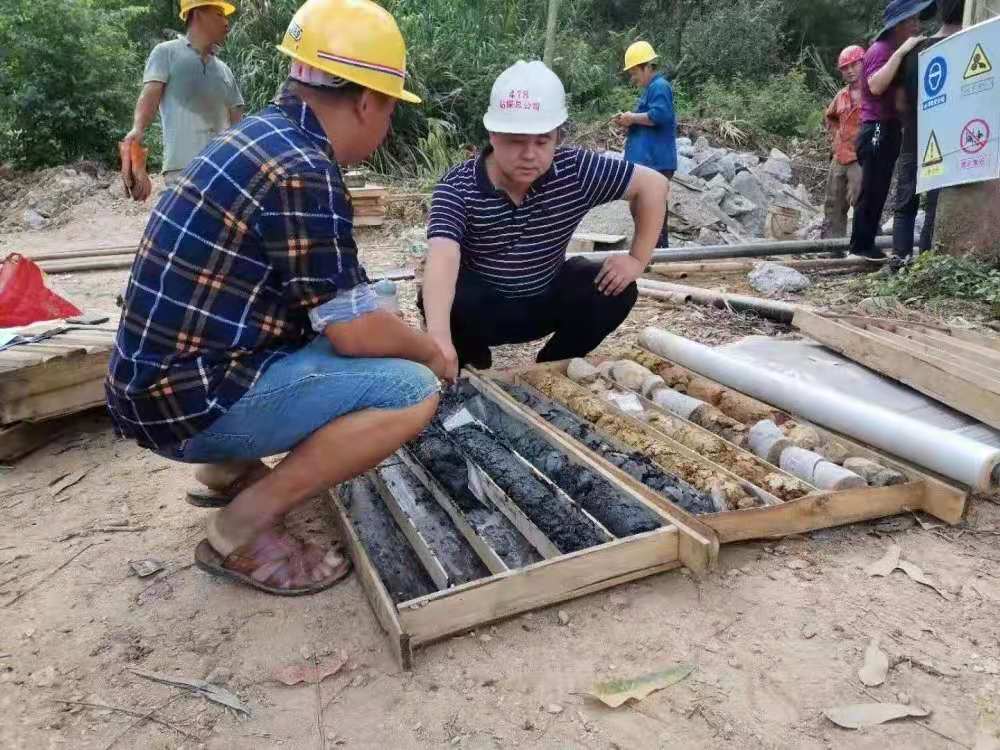

面对这种施工难度极大的现状,省工程勘察院并没有被困难所吓倒,不仅派出了本院的专业技术人员深入施工现场了解情况,而且在全国范围内寻找专家到现场“会诊”,寻求提高采取率的解决办法。在专家们的帮助下,经过一个星期的探索和反复试用,从改进钻探施工的工艺着手,很快就拿出了一套新的钻探工艺方法,从而解决了施工中的取芯困难和采取率不够的难题,确保了项目的顺利进行。经业主方对改进工艺后完工的钻孔质量检查,钻孔岩芯采取率及各项技术指标均达到了项目的技术要求。

在项目勘察施工中,项目组在不到6个月的时间里,先后完成东线4段、西线4段、中线1段的钻孔159个,共完成钻探工作量14922.5米;其中深孔钻探15个,其工作量达4708.30米,不仅按期完成了合同约定的工作量,而且超额完成了业主方调整增加的工作量近5000米。

水利勘察显身手,提前啃下硬骨头

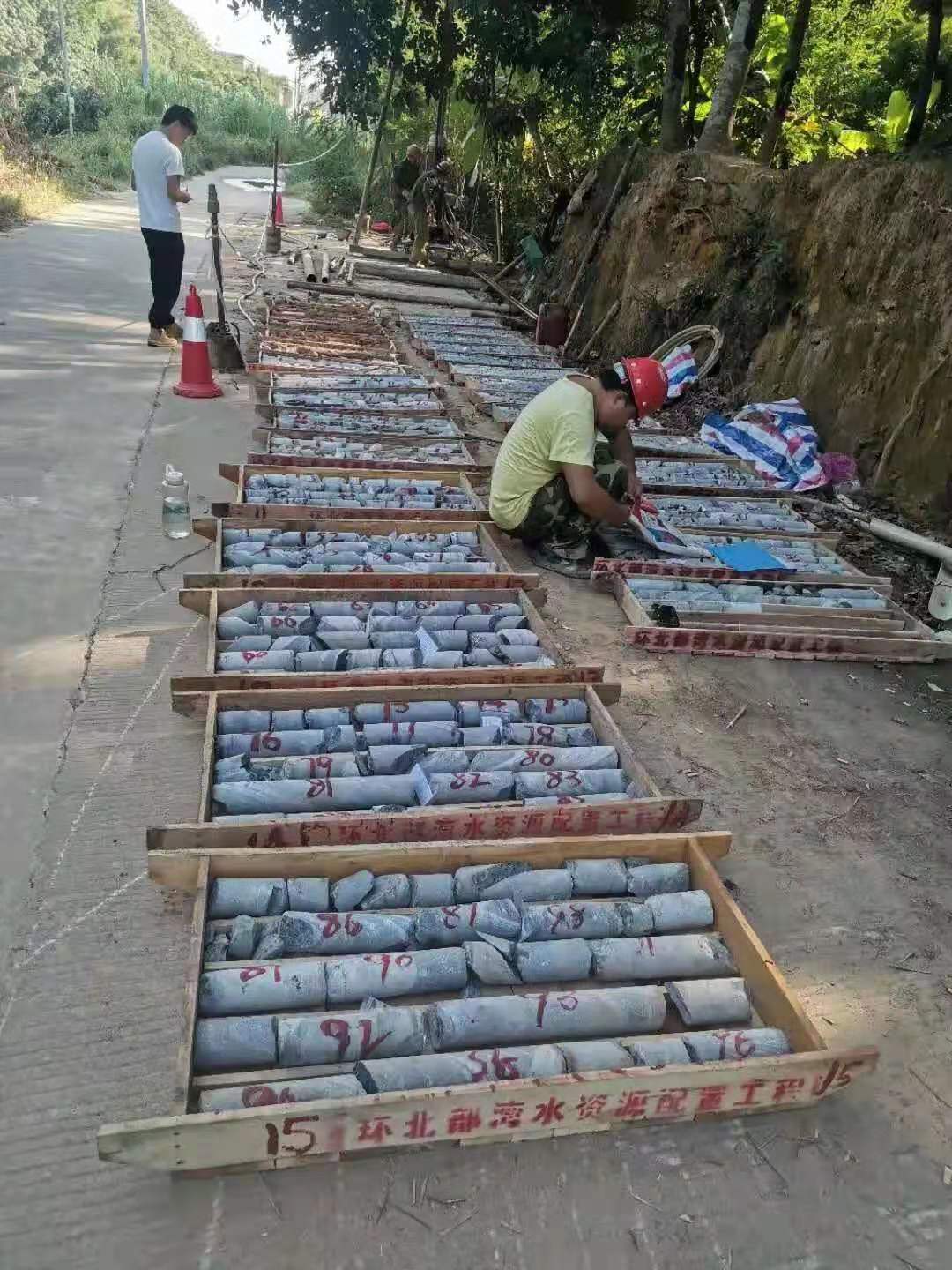

省工程勘察院承担的项目标段地形非常复杂,地势切割厉害,大部分呈“V”字形山谷,通行条件差,钻机搬迁极为困难,特别是钻机用水水源问题难以解决,一般水源地都距离钻机施工地3-4公里。为了在合同约定的时间内完成任务,该院最多时上了31台钻机,其中千米以上的钻机7台;300型以上的钻机2台;200型的钻机4台;其余18台都是100-150型的钻机。碰到转场最远的钻孔,从山下修路至搬迁到山顶,人拉肩扛要花上近半个月时间。项目部的技术人员在人手少、路途远的情况下,抢晴天,战雨天,奔波于31台钻机之间编录,白天攀山越岭,晚上在灯下整理资料,所有的参与人员从未叫声苦和累。大家只有一个心愿,一定要在合同约定期内,圆满的完成勘察施工任务,为湖南的地勘队伍争光。

按照规定的时间,项目部提前20天打完了所有的钻孔,经业主方检查,其质量均达到了合同要求。但由于其它标段的进度缓慢,业主方又将其他单位标段的32个钻孔调整给了该院实施。东线沙辽段的19个钻孔是一个难啃的骨头,地层复杂,仅砂卵层就达40米左右。面对业主方的信任,项目部二话没说就接受了该任务,迅速调动7台钻机,仅用了16天的时间就完成了19个钻孔的施工,比约定的时间提前了4天。同时对西线调整增加的13个钻孔,也在11月28日完成,比业主方下达的完工日期11月30日提前了2天,获得了业主方的好评。

环北部湾水资源配置工程钻探施工在时间跨度上还不到半年,但省工程勘察院这支敢于吃苦,乐于吃苦,敢打硬仗,特别能战斗的队伍,其工作进度和施工质量,却给业主方和整个参与该水利勘察项目的单位留下了深刻的印象,也展示了这支队伍的能力和水平。
